La Entidad no cautela que el entregable n. ° 1 del expediente técnico se elabore considerando los requerimientos mínimos establecidos por la Empresa Prestadora del Servicio (EPS Sedachimbote), lo cual posterga la culminación oportuna del servicio y la ejecución física del proyecto, afectando la mejora de las condiciones del servicio de agua potable y alcantarillado de la ciudad de Casma.
- El 24/1/20255 se inicia con las actividades referidas a la elaboración del expediente técnico de saldo de obra
- El 24/2/2025 el consultor Consorcio Danna presenta el primer entregable (Fase 1-A), iniciándose así la ejecución del entregable (Fase 1-B)
* El 10/3/2025 el consultor presenta a la Gerencia Regional El Pacífico el sustento de suspensión de plazo contractual.
- El 23/4/2025 el consultor se compromete a reformular el entregable Fase I-B, pese ya haber presentado el mismo y subsanado las observaciones correspondientes.
- El 13/5/2025 se firma el Acta de Suspensión de plazo contractual n.° 01, entre la Entidad, contratista y supervisor, en la cual se acuerda suspender el servicio de consultoría para elaboración de expediente técnico, pues según opinión legal no habría responsabilidad de las partes, puesto que inicialmente si se otorgó la disponibilidad del terreno para los 3 puntos iniciales (pozos tubulares); sin embargo, conforme a lo indicado por EPS Sedachimbote, estos puntos no cumplirían con la demanda necesaria y la factibilidad técnica.
- El 8/9/2025 el consultor plantea la suspensión del plazo de ejecución contractual, remitiendo así el entregable reformulado (Fase 1-B) con la nueva ubicación del pozo tubular.
(…) Como se aprecia desde la anotación de la reubicación de los pozos a la remisión del entregable Fase 1-B han transcurrido 183 días calendario y a la fecha el terreno no está saneado y la entidad recién ha procedido con los trámites de transferencia de predio el día 03 de noviembre de 2025.

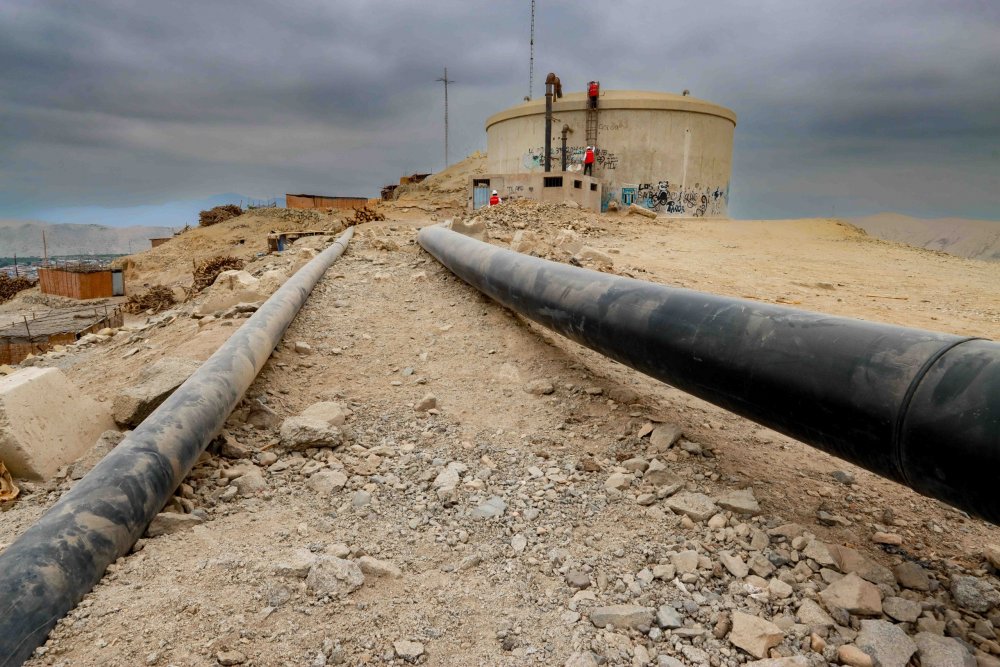

(...) El hecho previamente identificado, posterga la culminación oportuna del servicio y la ejecución física del proyecto, afectando la mejora de las condiciones del servicio de agua y alcantarillado, sin la adopción de acciones previstas en el contrato de consultoría de obra.El informe No. 057-2025-OCI/5332-SOO corresponde al periodo de evaluación del 10 al 12 de diciembre del 2025, fue elaborado por el Órgano de Control Institucional (OCI) del Gobierno Regional de Áncash, y comunicado al titular de la entidad para que se adopten las acciones correctivas que correspondan para culminar la obra que estaba prevista para el 2014.
VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2025CSI533200055&TIPOARCHIVO=ADJUNTO
