• Proyecto es ejecutado por la Municipalidad Distrital de Pontó en la provincia de Huari
Áncash.- En el marco del operativo multisectorial realizado en Áncash, la Contraloría General de la República - CGR advirtió que la Municipalidad Distrital de Pontó no cautela que la empresa a cargo de la obra de creación y afianzamiento hídrico de la represa de Arin, valorizada en S/27 805 602; ejecute la conformación y compactado del terraplén (cuerpo) de la presa de acuerdo a las especificaciones técnicas. Esta situación podría afectar la calidad y vida útil del proyecto.

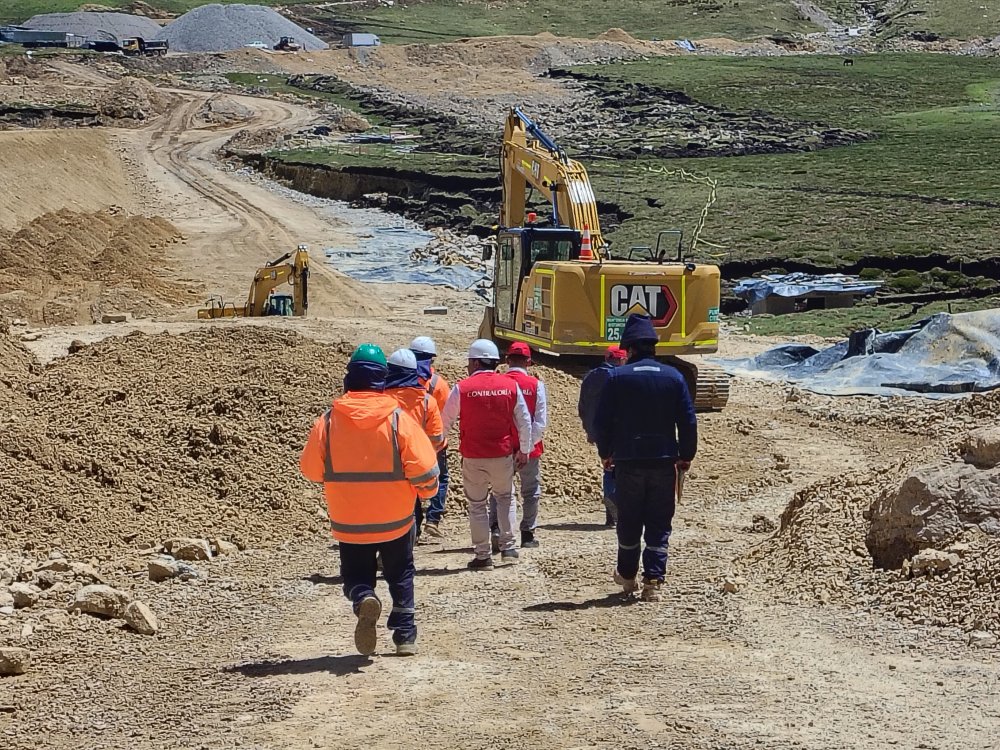

Supervisión represa de Arin.jpg
Con esta obra se busca reforzar el potencial de aprovechamiento hídrico de la Quebrada Arín para abastecer de agua para riego a los sectores de Santa Rosa de Tinco, Pargonga, Poyomonte, Quillaycancha, Gagahuain, San Juan, Ponto y Ponto Viejo en el distrito de Ponto, provincia de Huari
Supervisión represa de Arin - Ponto .jpg
En el Informe de Control Concurrente n.° 036-2025-OCI/0338-SCC, cuyo periodo de evaluación comprende del 3 al 10 de diciembre de 2025, se señala que el material con el que se ejecuta el cuerpo de la presa excede las dos pulgadas del tamaño contemplado en el expediente técnico, lo que podría evitar que se alcance el grado de compactación requerido y posibilitaría asentamientos diferenciales, presentándose fisuras y grietas en su estructura, lo cual podría acelerar su deterioro.

Asimismo, se advirtió que las capas de material granular que se vienen colocando para la conformación del terraplén de la presa, presentan inestabilidades en su estructura debido a que el material se encuentra aparentemente saturado por las lluvias intensas de la zona, lo cual podría variar el óptimo contenido de humedad, que impediría alcanzar la compactación requerida.
Represa de Arin (4).jpg
Dichos incumplimientos no fueron advertidos por el supervisor de la obra, por ello el informe fue notificado al titular de la Municipalidad Distrital de Pontó, con la finalidad de que adopte las medidas preventivas y correctivas que permitan asegurar la continuidad de los trabajos y el logro de los objetivos de la inversión pública.

Cabe precisar que entre el 2023 y 2024 la Contraloría emitió cinco informes de hito de control mediante los cuales advirtió 30 situaciones adversas, de las cuales solo una fue corregida por la entidad.

El Dato: La obra fue adjudicada en diciembre del 2022 con un plazo de ejecución de 300 días, sin embargo, los trabajos iniciaron en agosto del 2023. Durante su ejecución ha registrado dos suspensiones de plazo y tres adicionales de obra con deductivo vinculante.
