• Existe acumulación de residuos biocontaminados debido a observaciones de equipos para tratamiento de residuos
Áncash.- La Contraloría General de la República - CGR advirtió que el consorcio a cargo de la ejecución del Hospital de Apoyo de Yungay II-1 incumplió con subsanar todos los defectos relacionados con la infraestructura y equipamiento del nuevo establecimiento de salud; pese a que venció el plazo establecido en el contrato para levantar las observaciones.

Hospital de Yungay.jpeg
Según el Informe de Hito de Control Concurrente n.° 394-2026-CG/MPROY-SCC, cuyo periodo de evaluación comprende del 19 al 24 de febrero del 2026, la etapa de subsanación de defectos del Hospital de Apoyo de Yungay inició el 26 de enero de 2025 y finalizó el 25 de enero de 2026, con la emisión del certificado correspondiente.

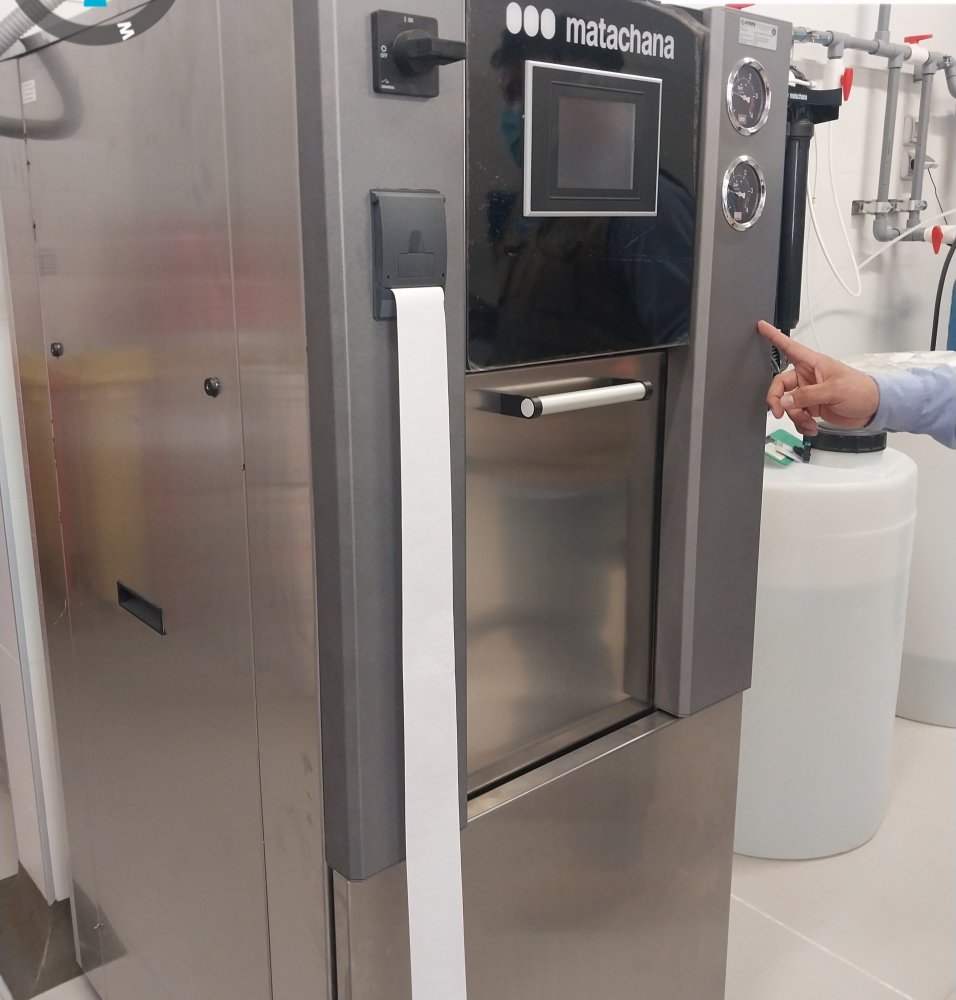

Autoclave de tratamiento.jpg
Pese a que el contratista no subsanó la totalidad de los defectos observados por el supervisor de Calidad en el plazo otorgado para su corrección (52 semanas luego de la entrega al usuario final); el gerente del proyecto tampoco habría hecho uso de sus facultades para contratar a un tercero que subsane los defectos corregidos y deducirle el gasto al contratista, omisiones que afectan la calidad y funcionalidad de los servicios que brinda este centro hospitalario.

Entre las 11 notificaciones de obra defectuosa que persisten, figuran la falta de justificación técnica para el cambio de material de acero inoxidable por acero galvanizado en el tanque de almacenamiento de oxígeno medicinal; la alerta en el panel remoto de señales de gases medicinales en cirugía, la protección insuficiente en los condensadores HVAC expuestos y el incumplimiento de su fecha de fabricación. También figuran defectos en las cortinas cortafuegos instaladas en el segundo piso del edificio principal.

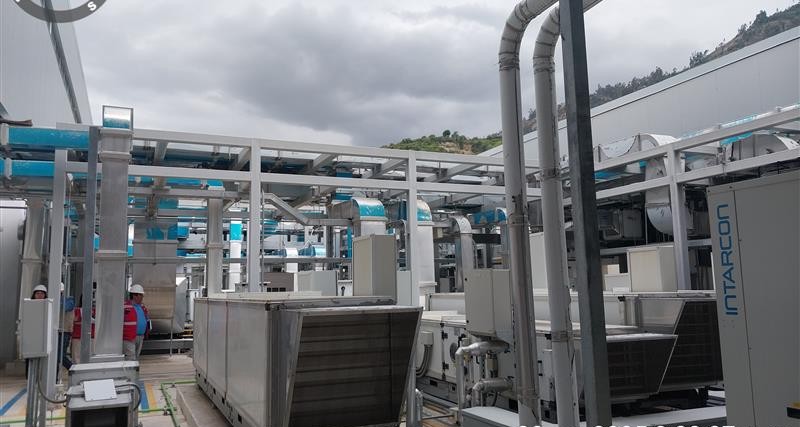

Equipos HVAC expuestos sin protección IP.jpg
Además, la capacidad de procesamiento del equipo de tratamiento de residuos biocontaminados seleccionado por el contratista, no cubre la demanda de desechos peligrosos que genera el Hospital de Apoyo de Yungay.

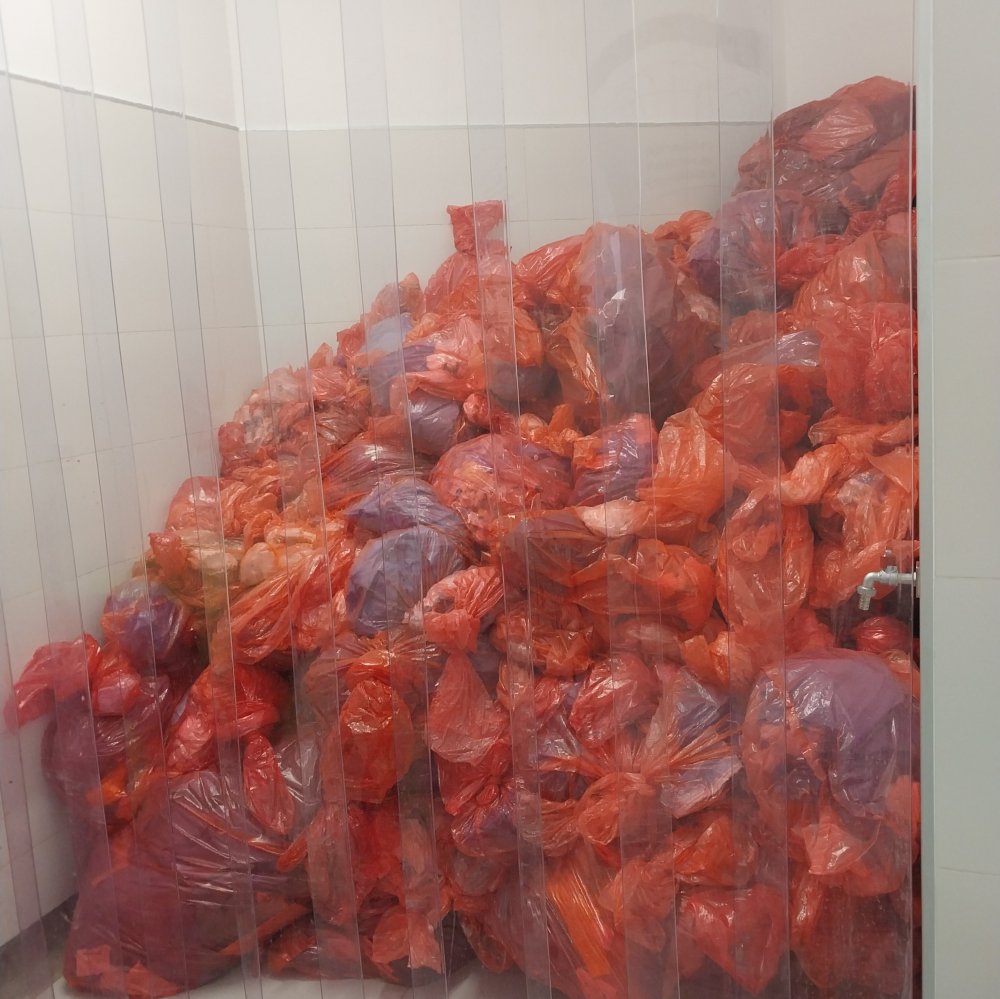

Acumulación de residuos biocontaminados.jpg
De igual forma, el esterilizador con generador de vapor, el triturador y el compactador de residuos sólidos presentan observaciones por el área usuaria desde junio de 2025, motivo por el cual, se viene generando sobre acumulación de residuos contaminantes, lo que constituye un riesgo para la salud pública.

También se advirtió que los certificados de garantía de los equipos de instalaciones mecánicas, aceptadas por el gerente del proyecto, no cumplen los plazos establecidos en el contrato, considerados a partir de la fecha de entrega al usuario final.
El informe fue comunicado al jefe de la Autoridad Nacional de Infraestructura (ANIN) para que adopte las medidas preventivas y correctivas necesarias. Los ciudadanos pueden acceder al documento a través del Buscador de Informes de Control.

El dato: La obra, a cargo de la Autoridad Nacional de Infraestructura, se ejecutó en el marco del acuerdo bajo la modalidad de gobierno a gobierno, con una inversión de S/ 377 832 964.

Áncash, 25 de marzo de 2026
