• Contraloría advierte que funcionarios de la subregión pacífico no priorizan elaboración de expediente técnico para saldo de obra de desembarcadero artesanal de culebras.
La Contraloría emitió un informe referido al estado situacional del proyecto de mejoramiento de los servicios del Desembarcadero Pesquero Artesanal de Culebras, que ejecuta la Subregión Pacífico, órgano ejecutor del Gobierno Regional de Áncash; en el que se advierte que:

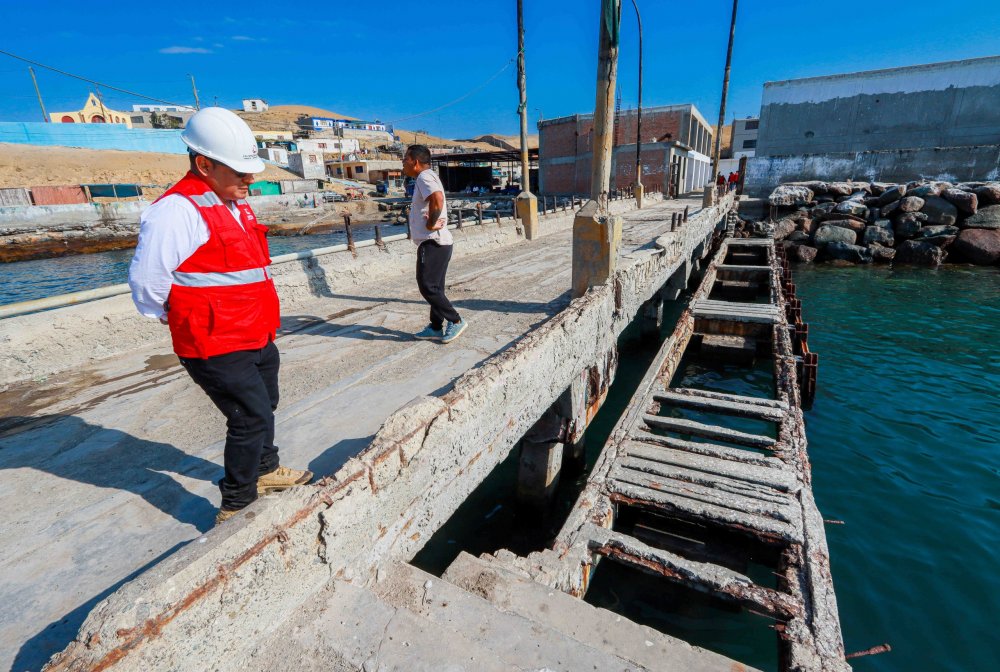

DPA Huarmey 1.jpg
Funcionarios de la Subregión Pacífico no priorizan la elaboración del expediente técnico del saldo de obra, a pesar de que la obra paralizada está facultada para su reactivación, generando que las estructuras ya ejecutadas continúen deteriorándose.
DPA Huarmey 2 (1).jpg
(…) la Entidad, pese de haber transcurrido más diez (10) años de paralizada la obra, resolver el contrato de ejecución de obra hace más seis (6) años, y haber liquidado el contrato de obra hace más de tres (3) años; no habría dispuesto la reactivación de la obra, con la elaboración del expediente técnico del saldo de obra, no cumpliendo con el objetivo de la Ley n.° 31589, Ley que Garantiza la Reactivación de Obra Públicas Paralizadas y sus modificatorias, que establece la reactivación de las obras públicas paralizadas y garantiza la prestación de los servicios.

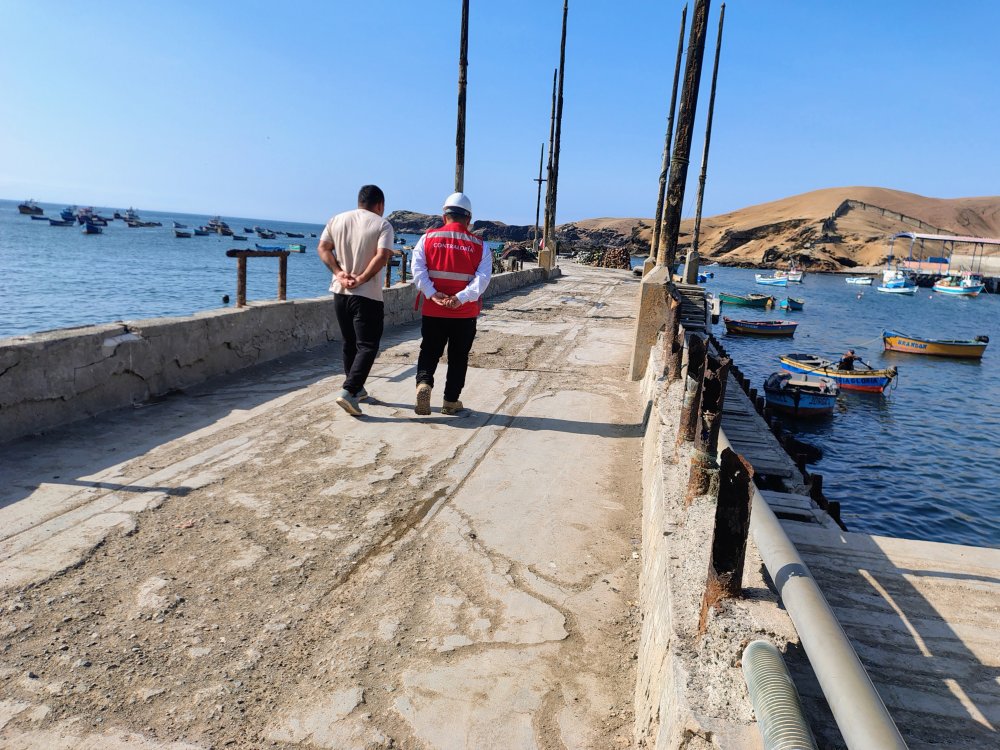

DPA Huarmey 3.jpg
(…) la comisión de control identificó la existencia de deterioro en los diferentes elementos estructurales, tales como: fisuras y grietas en las losas aligeradas, cangrejeras en las vigas, presencia de óxidos en los aceros de las columnas, las que se agravan debido a que la obra permanece paralizada y abandonada, sin recibir ningún tipo de cuidado, protección o mantenimiento.

DATOS
- El 27/6/2012, la Subregión el Pacifico y el Consorcio Cobra suscribieron el Contrato de Obra n.° 102-2012-GRA/SRP con un presupuesto total de S/7 540 298,55 y un plazo de ejecución de 180 días calendario.
DPA Huarmey 4.jpg
- El 13/9/2012 el Consorcio Cobra inició la ejecución de la obra, habiéndose construido estructuras como columnas, vigas, losas aligeradas, cimiento, tarrajeos de paredes, colocación de instalaciones sanitarias y muros de tabiquería; trabajos que representan un avance acumulado de 46.83%.

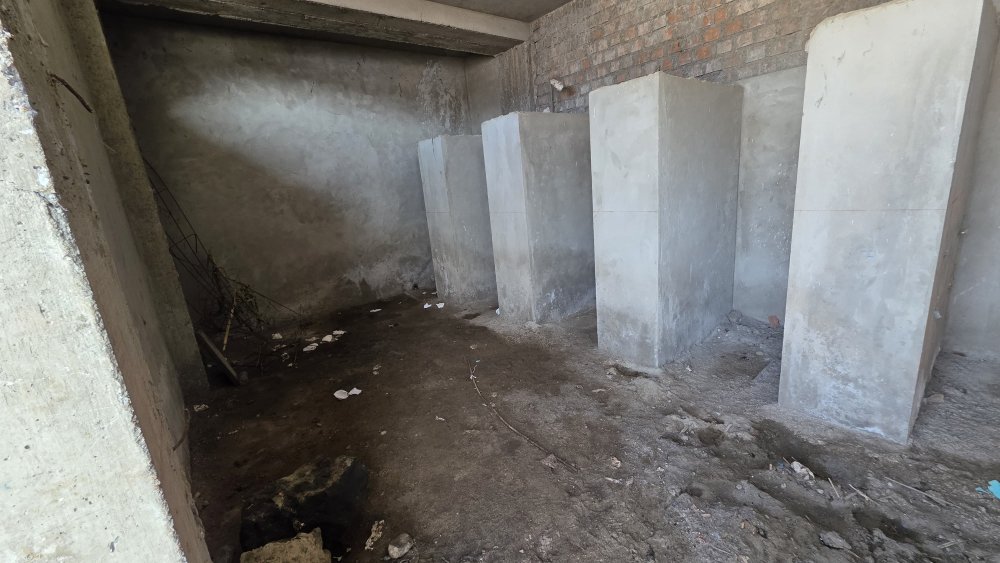

DPA Huarmey 5.jpg
- Tras la aprobación de 5 ampliaciones de plazo que extendieron el período de ejecución de la obra hasta el 25/5/2014, y debido a retrasos injustificados imputables al contratista, el 4/10/2019, la Entidad decidió resolver y notificó la resolución del contrato de ejecución de la obra, la cual había permanecido paralizada por más de cinco (5) años.

- Por Resolución Gerencial Sub Regional n.° 610-2022-GRA/SRP-G del 17/11/2022, la Entidad aprobó el expediente de liquidación de obra, con el cual, se determinó el costo total incurrido en la ejecución de la obra de S/3 521 988,72.

El informe de control No. 059-2025-OCI/5332-SVC (periodo de evaluación del 28 de noviembre al 3 de diciembre del 2025), fue elaborado por el Órgano de Control Institucional (OCI) del Gobierno Regional de Áncash, y comunicado al titular de la Subregión Pacífico para que se adopten las acciones correctivas que correspondan.
