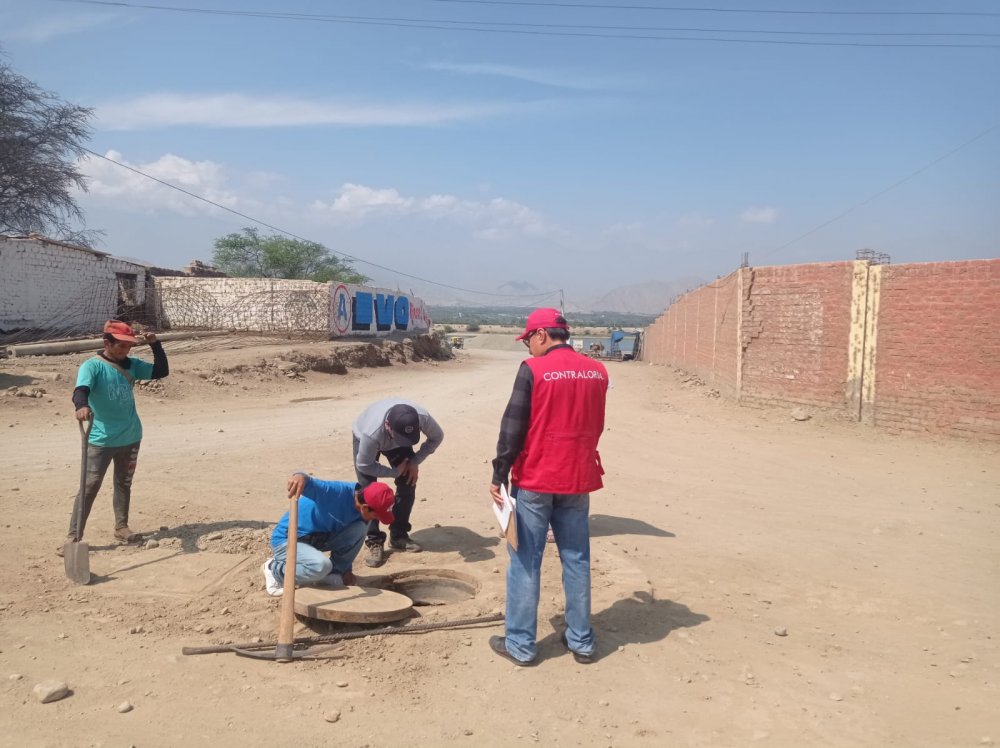

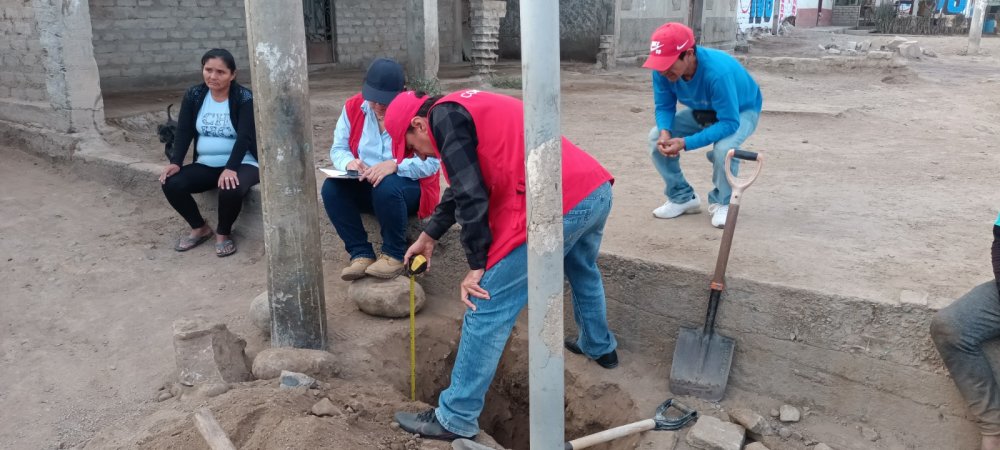

La Contraloría emitió un informe de auditoría de cumplimiento referido a la obra de mejoramiento de los servicios de agua potable y alcantarillado del centro poblado Motocachy del distrito de Nepeña, que ejecutó la Municipalidad Provincial del Santa por S/ 3 486 143 en el que se señala la siguiente observación:
- Servidores y locador de la Entidad evaluaron, otorgaron conformidad y aprobaron expediente técnico con deficiencias; convocaron procedimiento de selección e iniciaron ejecución de obra en propiedad de terceros, sin contar con disponibilidad física del terreno, requisito indispensable en los proyectos de inversión, vulnerando el marco legal aplicable.
- Así mismo, el comité de selección en la etapa de admisión, rechazó oferta de postor por error material subsanable; además, se designó a inspector que no cumplía con experiencia para el cargo; estos hechos ocasionaron la paralización de la obra y que esta no cumpla con los objetivos del proyecto, en favor de la población del Centro Poblado Motocachy, lo que generó perjuicio económico de S/1 768 493,15; así como, afectó la competencia y legalidad que rigen las contrataciones públicas.
(…) el Contratista desde el 26 de febrero de 2023, fecha en que emitió el informe de revisión del expediente técnico, advirtió sobre la falta de disponibilidad de terreno, incluso motivó la reunión con Agroindustrias San Jacinto S.A.A.; sin embargo, se continuó con la ejecución del Proyecto de Inversión hasta que finalmente sucedió la Suspensión de plazo n.° 3, paralización definitiva de la ejecución del Proyecto de Inversión, identificándose que el avance ejecutado acumulado hasta la fecha de suspensión junio de 2023, corresponden al 49,35%; por lo que, al no haberse ejecutado la totalidad de las metas que comprende el proyecto, no se cumplió con la función del sistema de agua y saneamiento proyectado, pues necesariamente se requiere la construcción y operatividad de los componentes faltantes; es decir, los componentes ejecutados, de manera aislada, no pueden funcionar ni brindar el servicio público a la población beneficiaria: 455 pobladores conforme fue planteado en los objetivos.
El informe No. 051-2025-2-0344 corresponde al periodo de evaluación del 30 de septiembre del 2021 al 31 de mayo del 2024. Fue elaborado por el Órgano de Control Institucional (OCI) de la Municipalidad Provincial del Santa y comunicado al titular para que efectúe el deslinde de las responsabilidades que correspondan, de los 9 funcionarios y servidores públicos de la MP del Santa comprendidos en los hechos observados, de acuerdo a las normas que regulan la materia.
Datos:
• Aprobación de expediente técnico: 14 de julio del 2022
• Inicio de ejecución de obra: 28 de enero del 2023
• Paralización de la obra: 18 de junio del 2023
• Liquidación de contrato de ejecución de obra: 31 de mayo de 2024
VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2026CPO034400001&TIPOARCHIVO=ADJUNTO
- Así mismo, el comité de selección en la etapa de admisión, rechazó oferta de postor por error material subsanable; además, se designó a inspector que no cumplía con experiencia para el cargo; estos hechos ocasionaron la paralización de la obra y que esta no cumpla con los objetivos del proyecto, en favor de la población del Centro Poblado Motocachy, lo que generó perjuicio económico de S/1 768 493,15; así como, afectó la competencia y legalidad que rigen las contrataciones públicas.
(…) el Contratista desde el 26 de febrero de 2023, fecha en que emitió el informe de revisión del expediente técnico, advirtió sobre la falta de disponibilidad de terreno, incluso motivó la reunión con Agroindustrias San Jacinto S.A.A.; sin embargo, se continuó con la ejecución del Proyecto de Inversión hasta que finalmente sucedió la Suspensión de plazo n.° 3, paralización definitiva de la ejecución del Proyecto de Inversión, identificándose que el avance ejecutado acumulado hasta la fecha de suspensión junio de 2023, corresponden al 49,35%; por lo que, al no haberse ejecutado la totalidad de las metas que comprende el proyecto, no se cumplió con la función del sistema de agua y saneamiento proyectado, pues necesariamente se requiere la construcción y operatividad de los componentes faltantes; es decir, los componentes ejecutados, de manera aislada, no pueden funcionar ni brindar el servicio público a la población beneficiaria: 455 pobladores conforme fue planteado en los objetivos.
Datos:
• Aprobación de expediente técnico: 14 de julio del 2022
• Inicio de ejecución de obra: 28 de enero del 2023
• Paralización de la obra: 18 de junio del 2023
• Liquidación de contrato de ejecución de obra: 31 de mayo de 2024
VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2026CPO034400001&TIPOARCHIVO=ADJUNTO
