La Contraloría ha emitido un informe de control concurrente en la ejecución del saldo de la obra "Mejoramiento de los servicios de salud del establecimiento de salud Progreso de Chimbote"; que ejecuta el Ministerio de Salud a través del Programa Nacional de Inversiones en Salud - con un presupuesto de S/ 80 561 144,34.
Situación adversa:
INCUMPLIMIENTO DE LAS ESPECIFICACIONES TÉCNICAS Y DETALLES MOSTRADOS EN LOS PLANOS DE LA ESPECIALIDAD DE ESTRUCTURAS, REFLEJA DEFICIENCIAS EN LA EJECUCIÓN Y CONTROL CALIDAD DE LA OBRA; SITUACIÓN QUE CONLLEVARÍA A UNA AFECTACIÓN EN EL COMPORTAMIENTO SÍSMICO DE LAS ESTRUCTURAS COMPRENDIDAS EN LOS BLOQUES D Y E.
(...) La inspección física realizada por la comisión de control reveló deficiencias en el control de calidad efectuado por la supervisión de la obra, esto debido a inconsistencias técnicas identificadas en la conformación de las juntas que separan los bloques “D” – “Cisternas” y “E” – “Casa de fuerza”, los cuales no resultarían compatibles con el diseño mostrado en los planos de la especialidad de Estructuras y que conllevaría a una afectación en el comportamiento sísmico de las estructuras conformadas y colindantes, esto debido a que se disminuye el espaciamiento proyectado, que a su vez aumenta la probabilidad de colisión entre ellas durante un evento sísmico.
Estado actual de la obra y las valorizaciones presentadas por el contratista

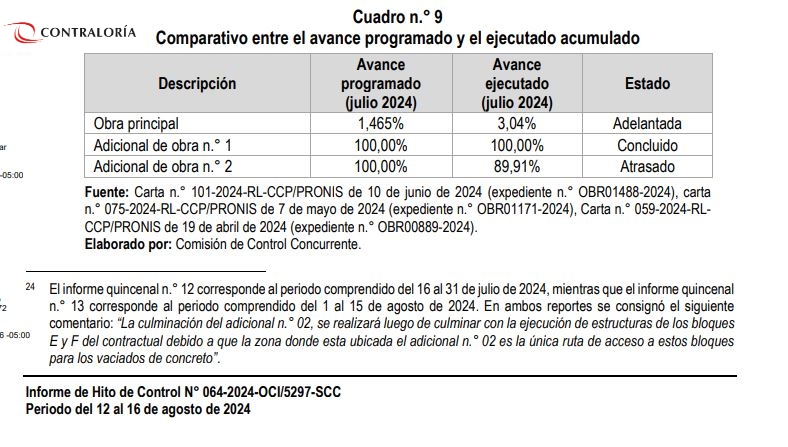

(...) se evidencia que el avance físico en la ejecución del contrato principal es del 3,04%; el adicional de obra n.° 1 cuenta con un avance físico acumulado de 100,00%, por lo que este ya se habría concluido; y el adicional de obra n.° 2 cuenta con un avance físico acumulado de 89,91%, y este último aún no concluye debido a que está pendiente la ejecución de la partida “01.03.01.02.01 Relleno compactado con material de préstamo; sin embargo, para ejecutar dicha partida, resulta necesario construir el cimiento del cerco perimétrico colindante a la línea de media tensión, que a su vez, de ejecutarse según lo programado, bloquearía el único acceso para la ejecución de partidas comprendidas en los bloques “D”, “E” y “F”.
Por lo expuesto, la ejecución de la citada partida comprendida en el adicional de obra n.° 2, quedará pendiente hasta la culminación de los trabajos proyectados en los citados bloques, de conformidad con lo señalado por el jefe de la supervisión en sus informes quincenales n.os 12 y 13.

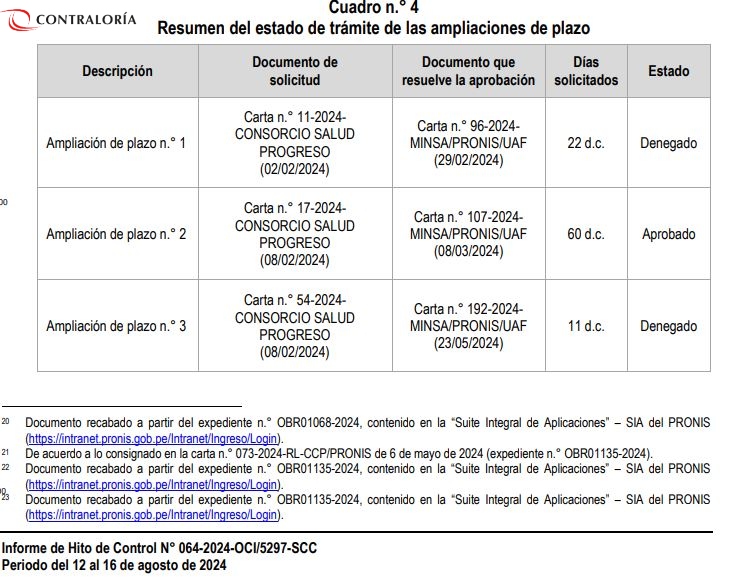

Por otro lado, se actualizó el programa CPM y el calendario de avance de obra valorizada, elaborado por la supervisión, aprobado por la entidad mediante carta n.° 609-2024-MINSA/PRONIS-UO de 12 de junio de 2024, como consecuencia de la ampliación de plazo n.° 04, en el que se establece como nueva fecha de culminación de la obra, el 8 de julio de 2025.
En ese sentido y en relación con las fuentes citadas, la obra principal se encuentra adelantada, el adicional de obra n.° 1 se encuentra concluido y, el adicional de obra n.° 2, se encuentra atrasado.
El informe No. 064-2024-OCI/5297-SCC, corresponde al Hito de Control N° 6 - Estado situacional de la ejecución contractual al mes de agosto de 2024 (periodo del 12 al 16 de agosto 2024). Fue elaborado por el Órgano de Control Interno (OCI) del Pronis y comunicado al coordinador general del PRONIS para que se tomen las medidas que correspondan.
VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2024CSI529700064&TIPOARCHIVO=ADJUNTO
Situación adversa:
INCUMPLIMIENTO DE LAS ESPECIFICACIONES TÉCNICAS Y DETALLES MOSTRADOS EN LOS PLANOS DE LA ESPECIALIDAD DE ESTRUCTURAS, REFLEJA DEFICIENCIAS EN LA EJECUCIÓN Y CONTROL CALIDAD DE LA OBRA; SITUACIÓN QUE CONLLEVARÍA A UNA AFECTACIÓN EN EL COMPORTAMIENTO SÍSMICO DE LAS ESTRUCTURAS COMPRENDIDAS EN LOS BLOQUES D Y E.
(...) La inspección física realizada por la comisión de control reveló deficiencias en el control de calidad efectuado por la supervisión de la obra, esto debido a inconsistencias técnicas identificadas en la conformación de las juntas que separan los bloques “D” – “Cisternas” y “E” – “Casa de fuerza”, los cuales no resultarían compatibles con el diseño mostrado en los planos de la especialidad de Estructuras y que conllevaría a una afectación en el comportamiento sísmico de las estructuras conformadas y colindantes, esto debido a que se disminuye el espaciamiento proyectado, que a su vez aumenta la probabilidad de colisión entre ellas durante un evento sísmico.
Estado actual de la obra y las valorizaciones presentadas por el contratista
(...) se evidencia que el avance físico en la ejecución del contrato principal es del 3,04%; el adicional de obra n.° 1 cuenta con un avance físico acumulado de 100,00%, por lo que este ya se habría concluido; y el adicional de obra n.° 2 cuenta con un avance físico acumulado de 89,91%, y este último aún no concluye debido a que está pendiente la ejecución de la partida “01.03.01.02.01 Relleno compactado con material de préstamo; sin embargo, para ejecutar dicha partida, resulta necesario construir el cimiento del cerco perimétrico colindante a la línea de media tensión, que a su vez, de ejecutarse según lo programado, bloquearía el único acceso para la ejecución de partidas comprendidas en los bloques “D”, “E” y “F”.
Por lo expuesto, la ejecución de la citada partida comprendida en el adicional de obra n.° 2, quedará pendiente hasta la culminación de los trabajos proyectados en los citados bloques, de conformidad con lo señalado por el jefe de la supervisión en sus informes quincenales n.os 12 y 13.
Por otro lado, se actualizó el programa CPM y el calendario de avance de obra valorizada, elaborado por la supervisión, aprobado por la entidad mediante carta n.° 609-2024-MINSA/PRONIS-UO de 12 de junio de 2024, como consecuencia de la ampliación de plazo n.° 04, en el que se establece como nueva fecha de culminación de la obra, el 8 de julio de 2025.
En ese sentido y en relación con las fuentes citadas, la obra principal se encuentra adelantada, el adicional de obra n.° 1 se encuentra concluido y, el adicional de obra n.° 2, se encuentra atrasado.
El informe No. 064-2024-OCI/5297-SCC, corresponde al Hito de Control N° 6 - Estado situacional de la ejecución contractual al mes de agosto de 2024 (periodo del 12 al 16 de agosto 2024). Fue elaborado por el Órgano de Control Interno (OCI) del Pronis y comunicado al coordinador general del PRONIS para que se tomen las medidas que correspondan.
