• Contraloría alerta incumplimiento de expediente técnico en obra de protección costera que ejecuta municipalidad provincial del santa por s/ 45 millones, que podrían afectar calidad de la obra.

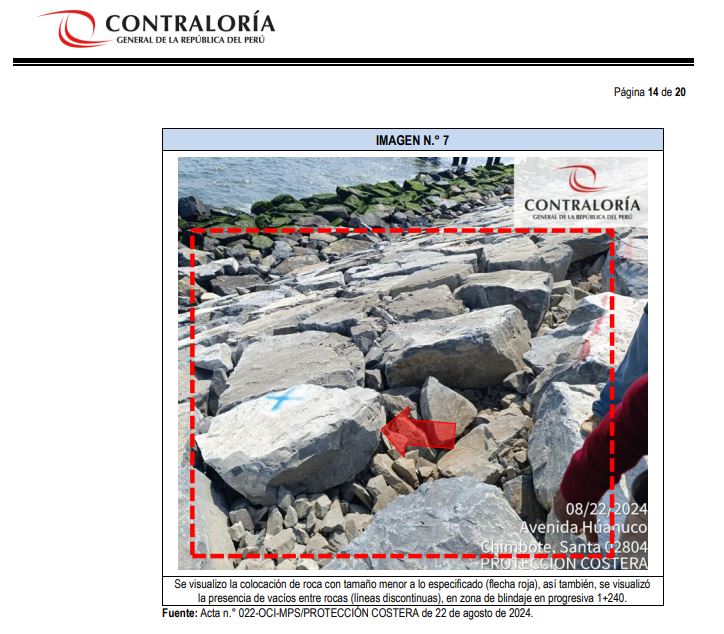

Roca en menor tamaño.JPG
La Contraloría ha emitido un informe de control a la obra de Mejoramiento y ampliación de los servicios de protección costera contra inundaciones y erosiones en el PP.JJ. Florida Baja y PP.JJ. Florida Alta; que ejecuta la Municipalidad Provincial del Santa por S/45 112 232,32; en el que se advierte que:

1. La Entidad no cautela que la ejecución de la obra se realice conforme el expediente técnico, toda vez que se vienen ejecutando partidas adicionales que no tienen resolución de aprobación y cuya ejecución no viene siendo anotada en el cuaderno de obra, situación que podría generar el pago por partidas que se ejecutaron sin especificaciones técnicas aprobadas y que podría afectar la calidad y la vida útil de la obra.
(...) se advierte que el Contratista viene ejecutando partidas relacionadas a la colocación de dren de concreto prefabricado en el Jr. San Martín, pese a no estar considerado en el expediente técnico aprobado por la Entidad; sin embargo, la ejecución de los tres (3) drenes existentes ubicados en el Jr. Moquegua, entre Jr. Tacna – Jr. Junín y Jr. San Martín, están considerados en el Adicional de obra n° 01 presentado por la Contratista y que actualmente no se encuentra aprobado por la Entidad.

(...) la comisión de control identificó que la Entidad y la Supervisión no advierten que, el Contratista viene ejecutando partidas relacionadas a la colocación de dren de concreto prefabricado en el Jr. San Martín, pese a no estar considerado en el expediente técnico aprobado, además de estar considerado en el Adicional de obra n.° 01 que no cuenta con acto resolutivo por parte de la Entidad; situación que podría generar que el Contratista esté ejecutando partidas sin que esté aprobado el sustento técnico del adicional, lo que podría comprometer la calidad y seguridad de los trabajos ejecutados.

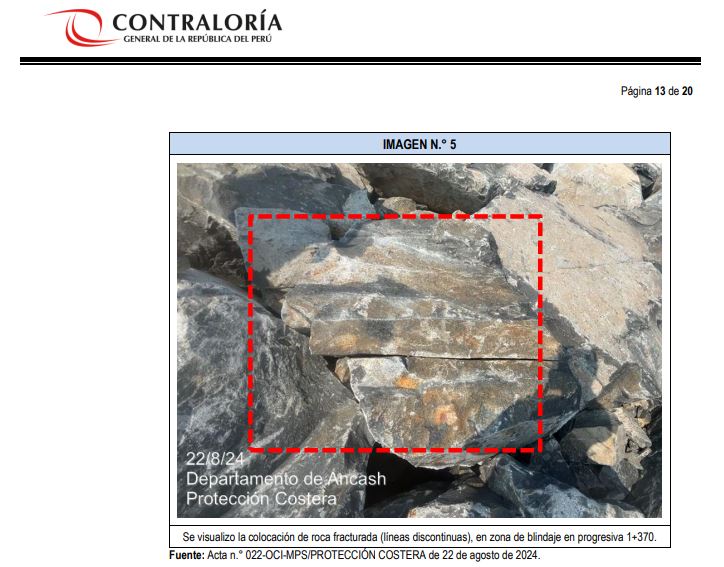

Roca fracturada.JPG
(...) Por otro lado, la ejecución de estas partidas sin la aprobación formal puede causar retrasos en el cronograma de la obra, además del riesgo de ampliaciones de plazo por actividades que ya estarían ejecutadas, incumpliendo la normativa antes mencionada.

2. La entidad no cautela que se ejecute la partida 05.04.00. Acarreo y colocación de roca en coronación y blindaje, conforme lo previsto en el expediente técnico, situación que podría afectar la calidad de la obra y el cumplimiento de las metas previstas en el expediente técnico.

(...) Durante las visitas de inspección física a obra, el 14 y 22 de agosto de 2024, se identificó que el Contratista ejecutó partidas relacionadas a la conformación de zona de blindaje, núcleo, filtro y espaldón en un tramo comprendido entre Jr. Amazonas y Jr. Chancay; donde se identificó la colocación de roca en zona de blindaje, presentan fracturas, vacíos entre rocas y tamaño menor a lo establecido en las especificaciones técnicas del expediente técnico aprobado por la Entidad.

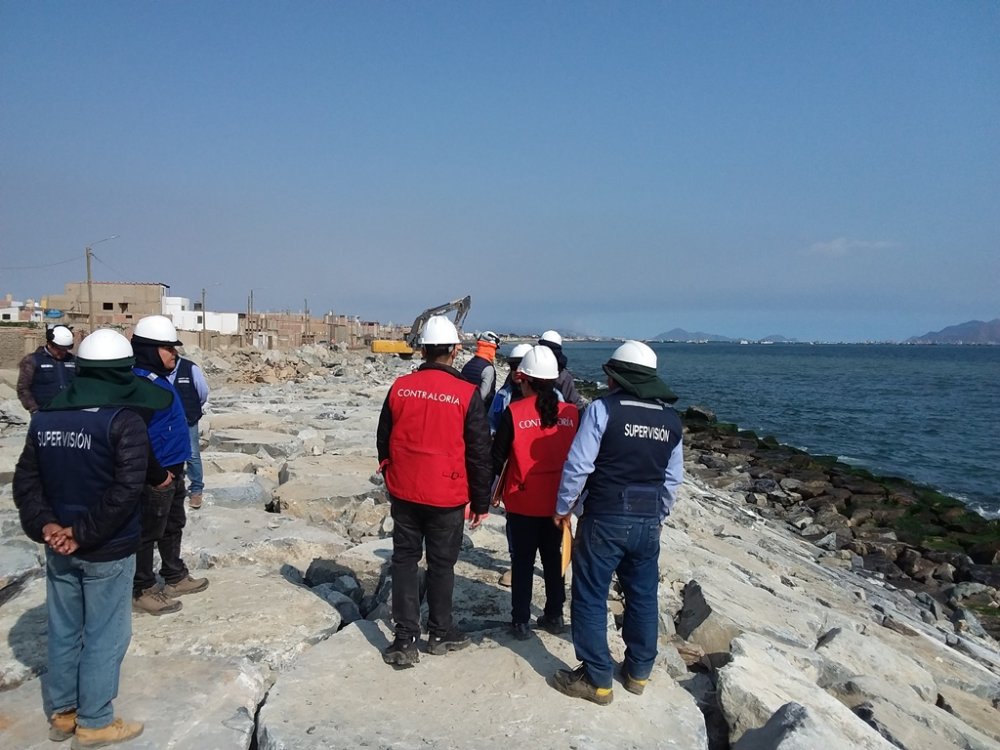

El informe de control concurrente N° 056-2024-OCI/0344-SCC, correspondiente al Hito de Control N° 5 – Valorización de Obra No. 6 (periodo de evaluación del 14 al 20 de agosto del 2024) fue elaborado por el Órgano de Control Interno (OCI) de la Municipalidad Provincial del Santa ) y comunicado al alcalde provincial del Santa para que se tomen las medidas preventivas y correctivas que correspondan.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2024CSI034400056&TIPOARCHIVO=ADJUNTO

DATOS RELEVANTES
La ejecución de la obra se inició el 6 de febrero de 2024 con fecha prevista de culminación el 30 de enero de 2025, acorde al plazo de ejecución contractual de 360 días calendario.

Durante la ejecución de obra, el Contratista ha formulado seis (6) valorizaciones siendo la última la correspondiente al periodo del 1 al 31 de julio de 2024, con un avance ejecutado acumulado de 71,21% por encima del programado acumulado de 47,73%, según lo informado por el supervisor de obra en su carta n.° 042-2024/CONSORCIO ACCIÓN de 5 de agosto de 2024.

(....) la obra no cuenta con suspensiones, ampliaciones y/o paralización, la Entidad no otorgó al contratista el adelanto directo y adelanto por materiales según Ficha técnica de control de Informe de supervisión presentado mediante Carta n.°045-2024/CA/FYCHM/JS de 3 de agosto de 2024.
