- Contraloría evidenció que utilizaron tuberías con certificación de calidad adulterada y pagaron por partidas no ejecutadas

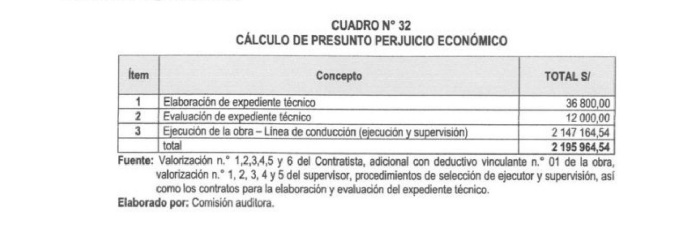

Áncash. - La Contraloría General determinó un perjuicio económico por S/ 2 195 964 en la Municipalidad Distrital de Rahuapampa (Huari) a consecuencia de deficiencias en el expediente técnico y en la ejecución de la primera etapa de la obra de mejoramiento y ampliación del servicio de agua potable, alcantarillado y tratamiento de aguas residuales en las localidades de Rahupampa, Cruzpampa, Canchapata y Vincocota, que permanece inoperativa.
En el Informe de Auditoría de Cumplimiento n.° 030-2025-2-0338, cuyo periodo de evaluación comprende de julio del 2022 a febrero de 2025, se señala que funcionarios y servidores de la comuna aprobaron el expediente técnico de la obra con deficiencias y otorgaron la buena pro al postor con la mayor oferta económica y que presentó documentación inexacta para acreditar la experiencia de su plantel técnico, por lo que correspondía declarar la nulidad de la buena pro.
Durante la etapa de ejecución, la entidad otorgó conformidad y autorizó el pago de valorizaciones sin advertir que el consorcio utilizó, en la línea de conducción, tuberías con certificación de calidad adulteradas, partidas no ejecutadas y modificaciones no sustentadas; todo ello ocasionó que la obra no entre en funcionamiento y permanezca inoperativa, lo cual limitó a la población beneficiaria contar con el servicio de agua potable.

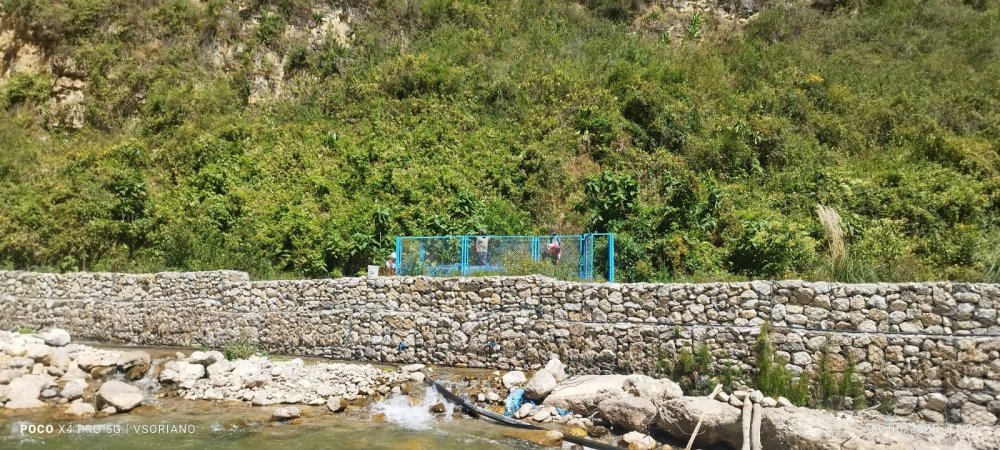

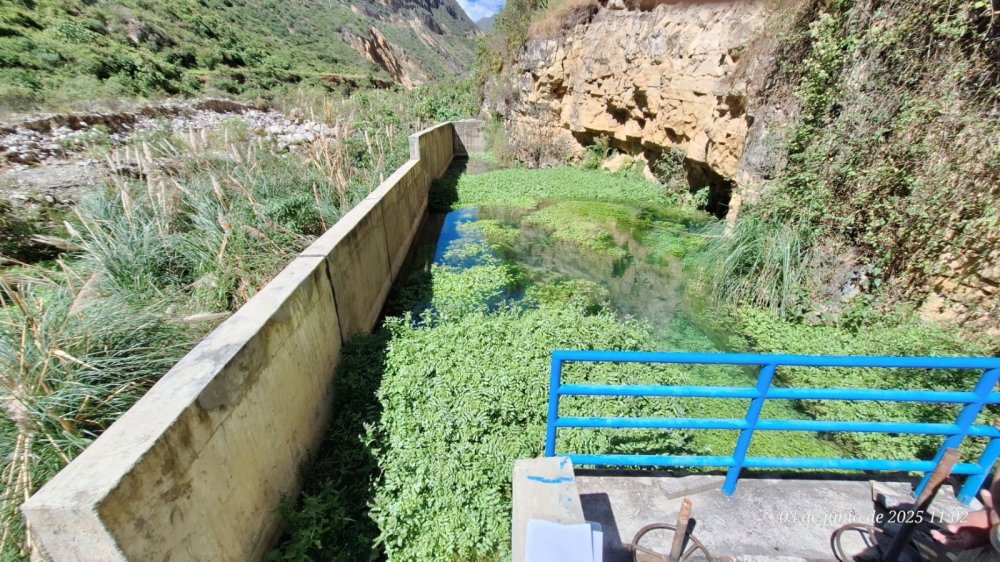

Teniendo en cuenta que la fuente de agua provenía de un manantial, la entidad debió requerir un estudio de calidad del insumo hídrico; sin embargo, no fue contemplado en el expediente técnico. Además, la obra consideraba tres puntos de captación, pero el consorcio solo ejecutó uno.

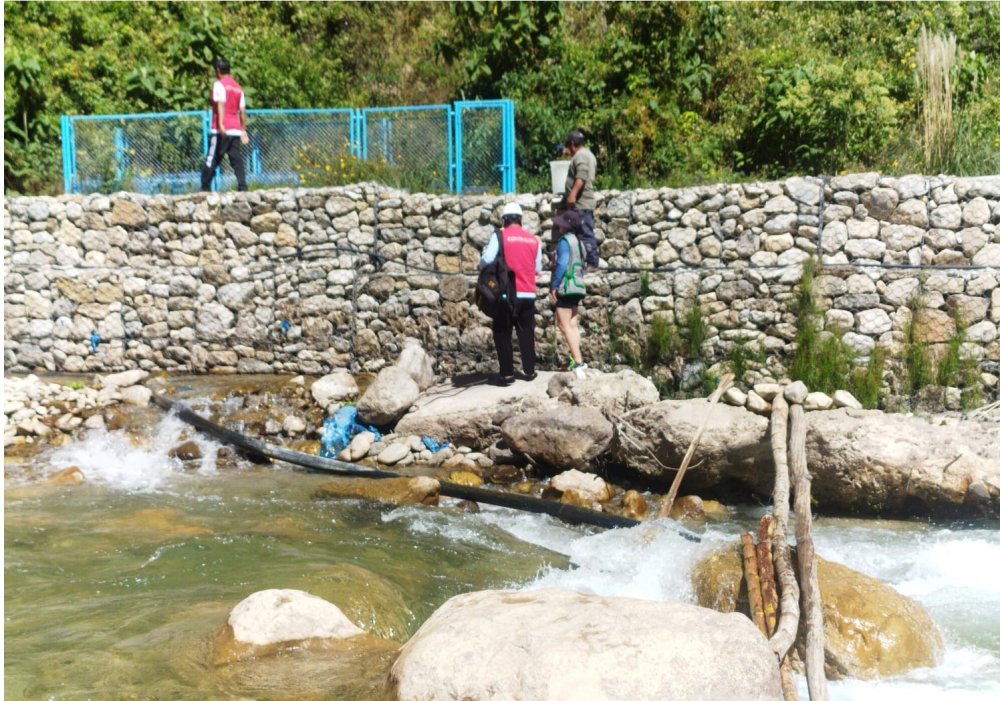

Del mismo modo, la cama de apoyo con relleno compactado para las tuberías no fue ejecutada de acuerdo a las especificaciones técnicas. Todo ello ocasionó roturas y fallas en la línea de conducción, lo que originó su inoperatividad.
Las deficiencias constructivas y técnicas afectaron la funcionalidad, estabilidad y durabilidad de la infraestructura; no obstante, no fueron advertidas por la supervisión, por lo que la entidad pagó las valorizaciones presentadas por el contratista.
Tres exfuncionarios y uno en actividad de la Municipalidad Distrital Rahuapampa tendrían presunta responsabilidad penal y administrativa, por ello el informe fue derivado a la Procuraduría Pública Especializada en Delitos de Corrupción de Ancash y al titular de la entidad para el inicio de las acciones que correspondan. Los documentos son de libre acceso a través del Buscador de Informes de Control.
El dato: La ejecución de los trabajos empezó en noviembre de 2022 con una inversión inicial de S/ 2 514 682 y un plazo de 90 días; sin embargo, debido a una paralización y a la aprobación de un presupuesto adicional con deductivo vinculante, los trabajos concluyeron en febrero de 2024.
Áncash, 16 de abril de 2026
