La Contraloría General alertó al Programa Nacional de Inversiones en Salud (Pronis), organismo adscrito al Ministerio de Salud, que los avances mínimos verificados en la ejecución del saldo de obra del hospital Progreso en Chimbote (nivel II-E) están generando aplazamiento en su culminación y el riesgo de incremento del valor del proyecto que asciende a S/ 62 902 564.

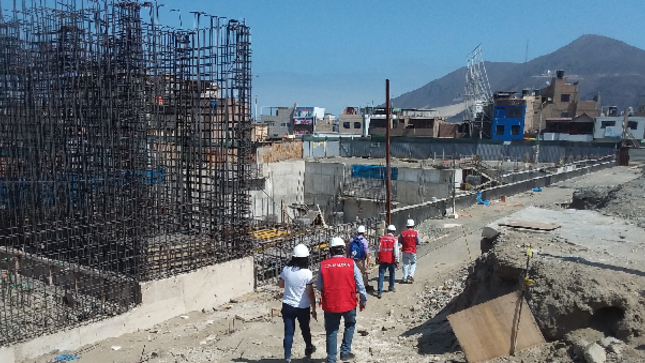

La comisión de control constató los trabajos preliminares efectuados por el contratista, como oficinas administrativas, almacén, caseta para guardianía, vestuarios, comedor, cerco provisional con planchas acanaladas y servicios higiénicos.

Según el Informe de Hito de Control 029-2023-OCI/5297-SCC, las valorizaciones 1, 2 y 3 correspondientes a febrero, marzo y abril del 2023, registran avances acumulados de 0.27%, 0.65% y 0.77%, respectivamente.

La ejecución del saldo de obra se inició el 19 de enero del 2023 y fue suspendida por segunda vez el pasado 14 de abril debido a que el contratista observó que ciertos sectores de los elementos estructurales (muros y losa anteriormente construidos) no alcanzarían la resistencia de diseño del proyectado edificio de cuatro pisos.

Por ello, decidió realizar pruebas de diamantina que determinaron que los muros, la platea de cimentación y la losa de rampa deberían ser intervenidos para aumentar la capacidad de resistencia del concreto.

Tras esta situación, el Pronis hizo saber a la Supervisión su posición de efectuar reforzamientos de los muros de concreto y/o plantear la intervención de las zonas cuyas resistencias mínimas no cumplan con lo estipulado en la normativa. Sin embargo, han transcurrido más de 110 días calendario sin que se cuente con la alternativa de solución al problema estructural, lo que dilata el reinicio de la obra.

De otro lado, se advirtió que el contrato de fideicomiso, suscrito por el Pronis el 7 de febrero del 2023, no garantizaría un adecuado control económico de los desembolsos, pues el contratista ha incumplido con presentar liquidaciones mensuales por la suma de S/ 7 365 408 correspondiente a adelantos directos y de materiales otorgados por la Entidad Fiduciaria.

Al estar la obra paralizada, la situación genera el riesgo del uso inapropiado de los recursos públicos y pérdida de la inversión.
El informe de control concurrente corresponde al Hito de Control No. 2 – Estado situacional de la ejecución contractual a julio del 2023.

Fue elaborado por el Órgano de Control Institucional (OCI) del Pronis y comunicado a la Coordinación General de la entidad con la finalidad que se adopten las acciones correctivas que correspondan. Además, se encuentra publicado en el Buscador de Informes de Control para el acceso público.
