• Contraloría emite informe de control preventivo a la obra paralizada del colegio politécnico del santa que ejecuta subregión pacífico
La Contraloría emitió un informe de control preventivo a la obra pública paralizada "Mejoramiento y ampliación del servicio de educación secundaria del Colegio Politécnico Nacional del Santa", que ejecuta el Gobierno Regional de Áncash a través de la Subregión Pacífico; en el que se identificaron tres riesgos significativos:

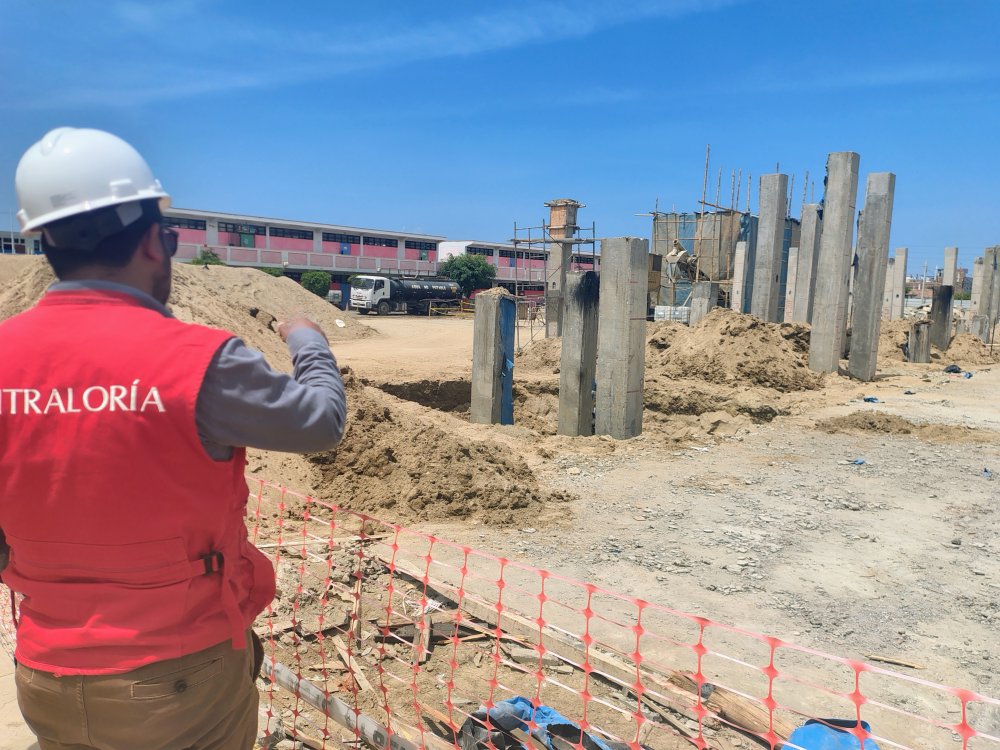

Colegio Politecnico 2.jpg
1. Demora en el impulso del procedimiento no competitivo para la contratación del ejecutor del saldo de obra, pese a contar con expediente técnico aprobado y certificación presupuestal, situación que posterga la reactivación de la obra.

(…) se advierte que la Entidad viene adoptando medidas para continuar la ejecución del saldo de obra mediante un procedimiento de selección no competitivo; sin embargo, dicho procedimiento no fue impulsado dentro de la oportunidad prevista en los compromisos asumidos durante el desarrollo del Control Preventivo.

2. Necesidad de asegurar oportunamente las condiciones requeridas para el inicio del plazo de ejecución contractual del saldo de obra, a fin de evitar diferimientos en su reanudación efectiva.

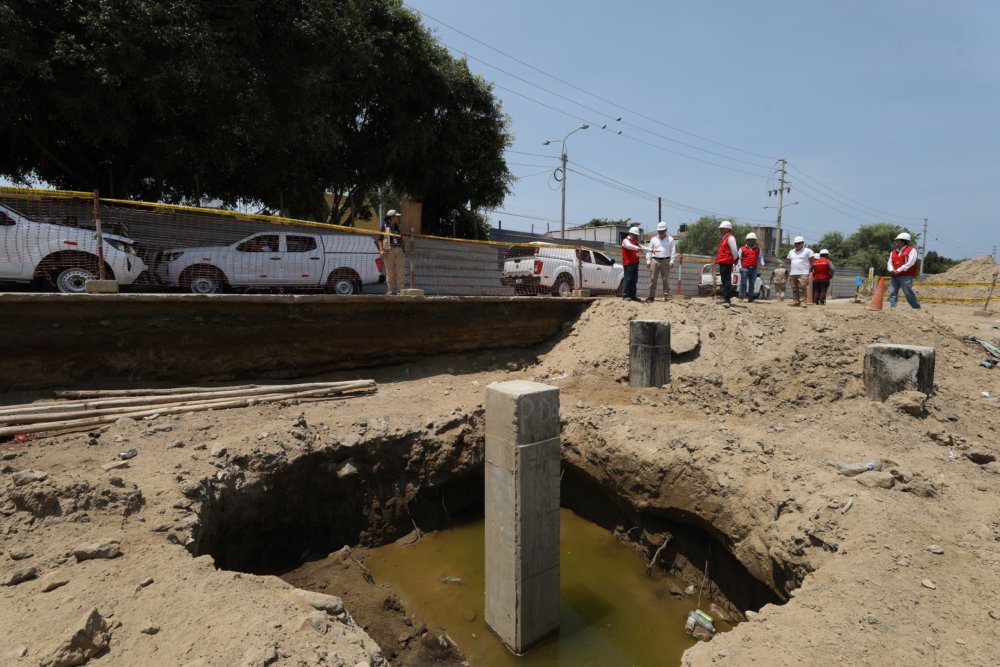

Colegio Politecnico 3.jpeg
(…) los requisitos para el inicio de plazo de ejecución del saldo de obra son requisitos que ya cuenta la Entidad y en algunos casos dependerá su cumplimiento en qué tiempo se inicien los procesos para suscribir contratos o convenios con las entidades prestadoras de servicios (Junta de Prevención y Resolución de Disputas - JPRD) y el mecanismo de garantía para el adelanto directo, en caso sea distinto al fidecomiso.

3. Consideraciones para la revisión del expediente técnico de saldo de obra para la detección temprana de deficiencias u omisiones y cautelar el inicio de su ejecución.

(...) se sugirió implementar un Equipo Técnico para absolver las consultas del contratista en el periodo de su revisión, y que el mismo equipo también absuelva las consultas de la Supervisión. Con ello la evaluación por parte de la Entidad tendría que ser más breve, incluso el pronunciamiento de la Entidad podría ser menor al plazo máximo de inicio de ejecución de obra. Así en el peor escenario, suspender el inicio de obra se daría en una solo oportunidad; y no suspender después de iniciado la ejecución de obra.

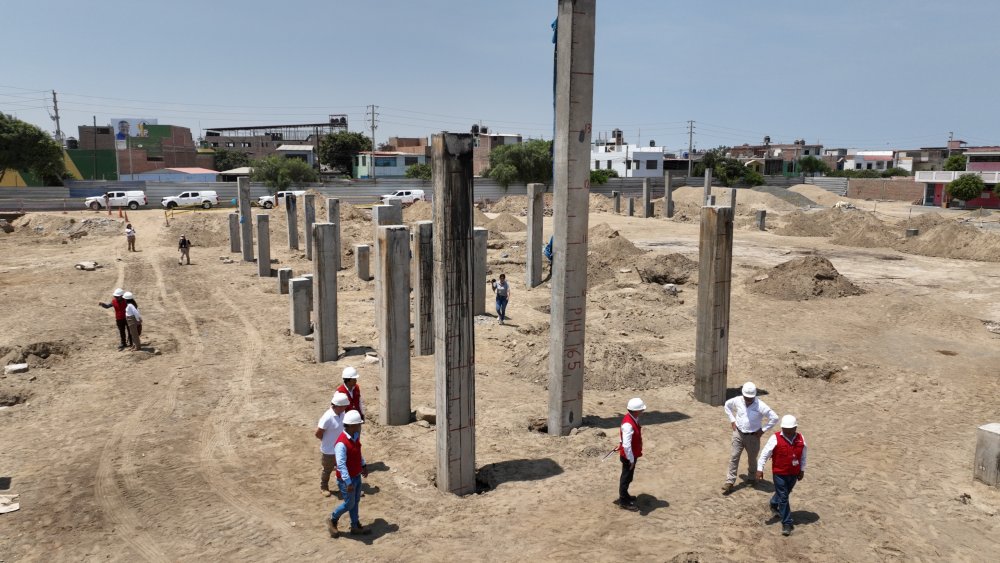

Politecnico 23.jpg
-------
(...) Como resultado de los acuerdos adoptados en las mesas de coordinación sostenidas entre los funcionarios y servidores de la Entidad y la Comisión de Control, se suscribieron actas de compromiso el 31 de marzo de 2026 y 6 de mayo de 2026, mediante las cuales se
establecieron compromisos vinculados a los problemas identificados que afectan el proceso de reactivación de la obra pública paralizada, precisándose en cada caso los funcionarios participantes, las acciones a ejecutar, los plazos máximos asumidos y los medios de verificación correspondientes.

El informe de control preventivo No. 026-2026-OCI/5332-SCP, periodo de evaluación del 30 de marzo al 28 de abril del 2026, fue elaborado por el Órgano de Control Institucional (OCI) del Gobierno Regional de Áncash; y comunicado al gerente de la Subregión Pacífico a fin de que se cumplan oportunamente los compromisos asumidos y se implementen las recomendaciones.

VER INFORME https://apps8.contraloria.gob.pe/SP...S_CODIGO=2026CSI533200029&TIPOARCHIVO=ADJUNTO

Dato
(...) La obra presenta actuaciones administrativas, técnicas, legales y presupuestales orientadas a la ejecución del saldo de obra; y a la fecha ya se encuentra aprobado el expediente técnico de saldo de obra mediante la Resolución Gerencial n.°105-2026-GRA/GSRP-G de 17 de abril de 2026 por un monto de S/ 59 322 775,22 (incluye ejecución, supervisión y otros costos) con un plazo de 450 días calendario. Asimismo cuenta con la Certificación de Crédito Presupuestario n.°00502 de 27 de abril de 2026. Se encuentra en trámite el procedimiento de selección no competitivo conforme lo establecido en el literal k) del artículo 100 del Reglamento de la Ley n.°32069, según consta en el requerimiento o Términos de Referencia para la contratación de la ejecución del saldo de Obra.
